Oczyszczalnia TURBOJET
                        EP-150 w zbiornikach betonowych zrealizowana
                        została dla Zgromadzenia Misjonarzy Św. Rodziny Bąblin,
                        prowadzących działalność rekolekcyjną połączoną
                        z dietą odchudzającą w 10 dniowych turnusach po 70-100
                        osób. Aktualnie Klasztor zamieszkuje na stałe 7-9 misjonarzy.
                        Kuchnia, obsługa, w tym lekarsko-pielęgniarska, wykładowcy
                        stanowią personel liczący 8-10 osób. Misjonarze przewidują
                        rozbudowę ośrodka m.in. o hotel dla 30 pensjonariuszy,
                        basen pły-wacki rekreacyjny i poszerzoną działalność
                        gastronomiczną

                      Realizacja Oczyszczalni
                        ścieków w Bąblinie

                        Oczyszczalnia TURBOJET EP-150 w zbiornikach betonowych
                        zrealizowana została dla Zgromadzenia Misjonarzy Św.
                        Rodziny Bąblin, prowadzących działalność rekolekcyjną
                        połączoną z dietą odchudzającą w 10 dniowych turnusach
                        po 70-100 osób. Aktualnie Klasztor zamieszkuje na stałe
                        7-9 misjonarzy. Kuchnia, obsługa, w tym lekarsko-pielęgniarska,
                        wykładowcy stanowią personel liczący 8-10 osób. Misjonarze
                        przewidują rozbudowę ośrodka m.in. o hotel dla 30 pensjonariuszy,
                        basen pły-wacki rekreacyjny i poszerzoną działalność
                        gastronomiczną.   Teren ośrodka jest bardzo silnie
                        zróżnicowany wysokościowo, stromo opadający w kierunku
                        rzeki Warty. Do czasu wybudowania oczyszczalni ścieki
                        gromadzone były w murowanych osadnikach gnilnych, do
                        których prowadziła rozbudowana sieć kanalizacji sanitarnej.
                        Z uwagi na istniejące zagospodarowanie i zazielenienie
                        terenu, w tym pomniki przyrody, projekt przebudowy i rozbudowy
                        sieci wymagał szczególnej elastyczności. Stąd w rozwiązaniu
                        m.in. znalazła się maleńka przepompownia ścieków
                        obsługująca nowo wybudowany budynek dydaktyczno-balneologiczny,
                        odprowadzająca ścieki do istniejącej studzienki, czyniąc
                        z niej studnię rozprężną. Sama oczyszczalnia usytuowana
                        została nad rzeką Wartą przy drodze gruntowej, częściowo
                        brukowanej, biegnącej wzdłuż brzegu rzeki. Inwestorowi
                        zależało na  maksymalnym nie eksponowaniu obiektu
                        i minimalizacji powierzchni zabudowy.
                       Dla spełnienia tych wymogów oczyszczalnię skonstruowano
                        z szeregu blisko siebie ustawionych prefabrykowanych zbiorników
                        betonowych w kształcie stojących walców, średnicy
                        2,50 m i objętości 9 i 10 m3. Baterię tych
                        zbiorników uzupełniono dwoma typowymi w technologii
                        TURBOJET EP plastikowymi osadnikami wtórnymi OWt-3 (o
                        objętości 3 m3 każdy). Odprowadzenie oczyszczonych
                        ścieków do rzeki długości 100 m poprowadzono skrajem
                        odtworzonej gminnej drogi pożarowej.

                       Układ technologiczny oczyszczalni prezentowany powyżej
                        zakłada jej eksploatację przy obecnym niepełnym obciążeniu
                        w technologii osadu czynnego z komorą denitryfikacji
                        DN, by po paru latach - po dołączeniu do układu ścieków
                        z nowo wybudowanego pensjonatu, zmienić technologię
                        na osad czynny niskoobciążony - z dwiema
                        komorami napowietrzenia.
                       Rekordowo krótki czas montażu.

                          Z uwagi na długo trwające starania inwestora
                        o uzyskanie pożyczki z Wojewódzkiego Fun-duszu Ochrony
                        Środowiska i Gospodarki Wodnej, warunkujące w ogóle
                        podjęcie inwestycji, zakończone powodzeniem dopiero
                        w drugiej dekadzie grudnia, montaż przebiegał w skrajnie
                        trudnych rygorach terminowych.
                         Dużo wcześniej przygotowany harmonogram prac,
                        stanowiący załącznik do wniosku o do-tację, zakładał
                        montaż i rozruch oczyszczalni na „czystej wodzie" do
                        końca roku. Warunkiem uzyskania tej pożyczki stało
                        się utrzymanie tego harmonogramu.

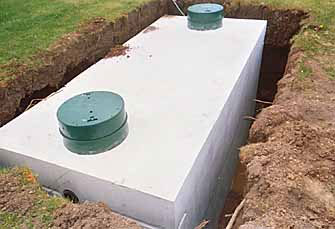

                          Montaż pięciu betonowych, całkowicie
                        zakopywanych zbiorników dokonywany był bez-pośrednio
                        z kół zestawu transportowego złożonego z niskopodwoziowego
                        ciągnika siod-łowego wyposażonego w HDS z zamienną
                        łyżką koparki chwytakowej i ciągnącego za sobą drugą
                        niskopodwoziówkę.
                       W ten sposób 21 grudnia przywieziono i zakopano do
                        poziomu połączeń rurowych trzy zbiorniki: OWs, ZR,
                        oraz ZO, następnego dnia dwa zbiorniki komór napowietrzania
                        KN, a 23 grudnia ta sama koparka już bez drugiej niskopodwoziówki
                        zakopała mniejsze plastikowe dwa zbiorniki osadników
                        wtórnych OWt, niwelując jednocześnie teren do projektowanych
                        rzędnych. W tym samym czasie (21-22 grudnia) przy użyciu
                        minikoparki doprowadzono ka-bel n.n. z rozdzielni odległej
                        o 200 m. W dniu 24 grudnia (Wigilia) ustawiono prefabryko-wane
                        fundamenty pod szafę sterującą pracą oczyszczalni
                        oraz zabetonowano słupki ogrodzenia.
                       Należy podkreślić, że tak krótki czas montażu
                        oczyszczalni o przepustowości 22,5 m3 ście-ków/dobę
                        możliwy był dzięki użyciu wysoko specjalistycznego
                        sprzętu producenta zbior-ników, sprzyjającym warunkom
                        gruntowo-wodnym i pogodowym, a także wcześniejszemu
                        przygotowaniu zbiorników{wloty i wyloty, zabezpieczone
                        antykorozyjnie wykonane u produ-centa} oraz kompletnej,
                        przetestowanej na warsztacie szafce sterującej urządzeniami
                        oczysz-czalni. Tak samo wcześniej przygotowane były
                        uchwyty do mocowania mikro narzędziami wyposażenia poszczególnych
                        zbiorników.
                       Po świętach w dniach 27 i 28 grudnia zainstalowano
                        kompletne wyposażenie oczyszczalni, ustawiono i podłączono
                        szafę automatyki, obciągnięto siatką słupki ogrodzenia,
                        zawieszono bramę i furtkę oraz przeprowadzono rozruch
                        oczyszczalni na „czystej wodzie".
                         W ten sposób dotrzymano warunki uzyskania pomocy
                        finansowej. Pozostałe prace instalacji kanalizacyjnej,
                        w tym odprowadzenie oczyszczonych ścieków do Warty,
                        wykonywane były wiosną m.innymi z powodu wcześniejszej
                        konieczności usunięcia przez gminę nielegalnego wysypiska
                        śmieci na wspomnianej drodze pożarowej.
                          Oczyszczalnia Turbojet EP-150
                        w Bąblinie wykonana po raz pierwszy w zbiornikach
                        betonowych i jej późniejsza bezproblemowa eksploatacja,
                        potwierdziły racjonalność nowego rozwiązania umożliwiającego
                        szybki montaż i obniżkę ceny całości urządzenia.
                        Dodatko-wym atrybutem rozwiązania, też branym pod uwagę
                        jest ciężar własny zbiorników uniemoż-liwiajacy ich
                        wypchnięcie przez ew. wody wielkich powodzi (obiekt zlokalizowany
                        w odległości 110 metrów od koryta Warty).

                      Rozbudowa infrastruktury
                        wod-kan i oczyszczalni ścieków w Ośrodku Edukacji Ekologicznej
                        w Chalinie.


                        OEE w Chalinie już 12 lat eksploatuje oczyszczalnię
                        ścieków Tubojet EP-80 obsługującą
                        pałac i budynek dydaktyczno-hotelowy mogący przyjąć
                        do 80 gości. Popularność i powodzenie Ośrodka
                        zainspirowały zarządzających do jego rozbudowy
                        w kierunku możliwości poszerzania oferty o imprezy integracyjne
                        niekoniecznie oparte o bazę hotelową. W tym celu pobudowano
                        nowe obiekty: Wigwam z możliwością palenia w nim ogniska
                        i zewnętrzne toalety, w tym toaletę dla niepełnosprawnych.
                        Dla zwiększonego programu potrzebna była rozbudowa oczyszczalni
                        i infra-struktury wodociągowo instalacyjnej z przepompownią
                        ścieków. Przetarg publiczny ogłaszano w listopadzie
                        z terminem oddania obiektów do użytku w połowie marca.
                        Wygrywając przetarg pod-jęliśmy ryzyko prowadzenia
                        robót  ziemnych i budowlanych w pełni
                        zimy. Zima nam sprzyjała i 13 marca br. oddaliśmy wszystkie
                        obiekty w terminie. Na realizacji tego zadania oprócz
                        zapewnienia robót zimą, szczególnie nam zależało,
                        również z uwagi na wieloletnią, udaną
                        eksploatację jednej z najdłużej działających
                        i będących
                        dobrą wizytówką  naszych
                        oczyszczalni Turbojet.
